浙江天台抽水蓄能电站工程首台机组转子吊装成功

日期:2025-05-07    来源:三峡发展

国际储能网

2025
05/07
08:52
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 新能源产业 三峡

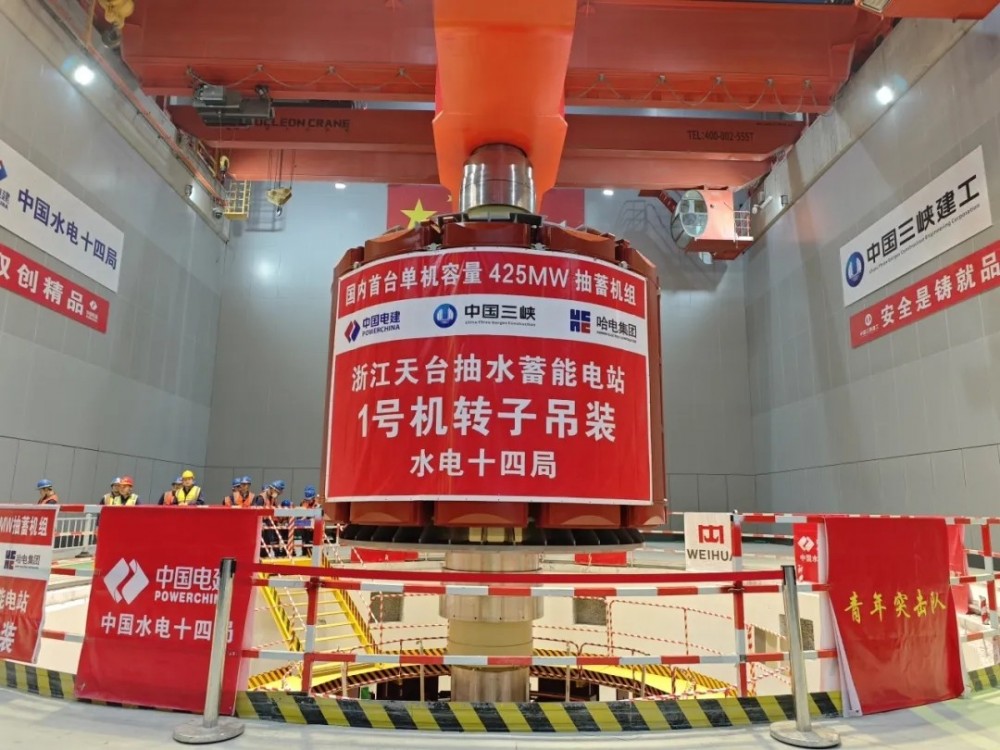

“五一”国际劳动节期间,由三峡发展公司承监的浙江天台抽水蓄能电站工程迎来重大节点,首台机组转子吊装成功。这标志着首台机组安装进入总装阶段,向着安全准点投产发电目标迈出了关键一步。

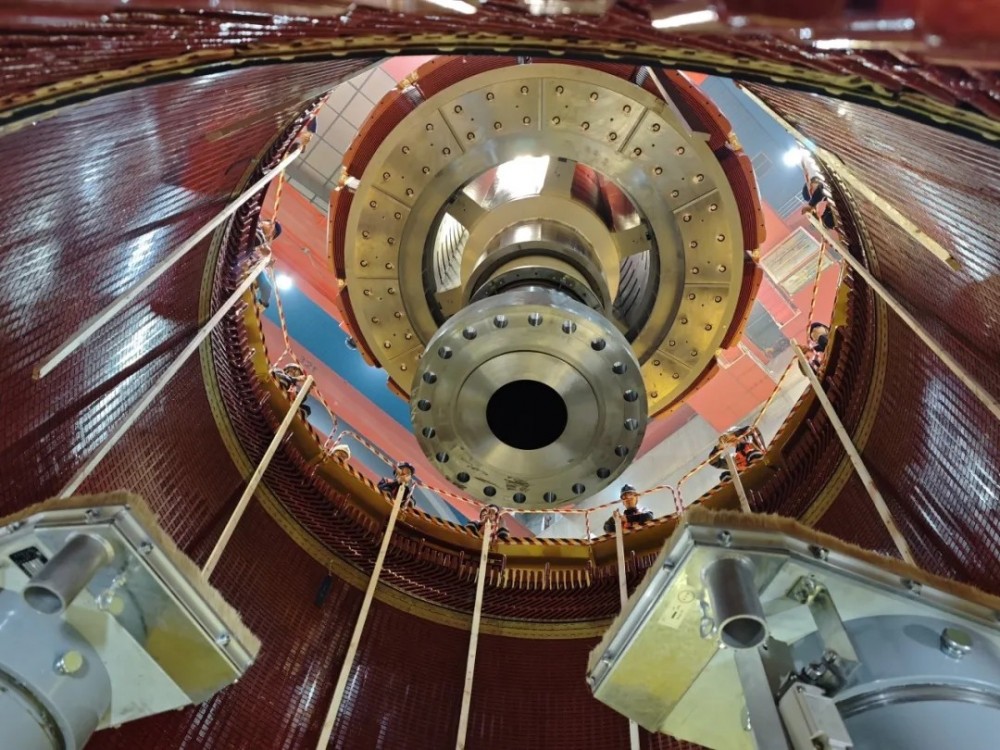

抽水蓄能机组转子是发电电动机的核心部件,其结构复杂、运行条件苛刻。在发电工况下,水轮机驱动转子旋转,转子磁场切割定子绕组,从而产生感应电动势;在电动工况下,转子旋转驱动水泵抽水。这种可逆运行特性使得抽水蓄能机组转子承受着复杂的机械和电磁负荷,对其安全性提出了更高要求。

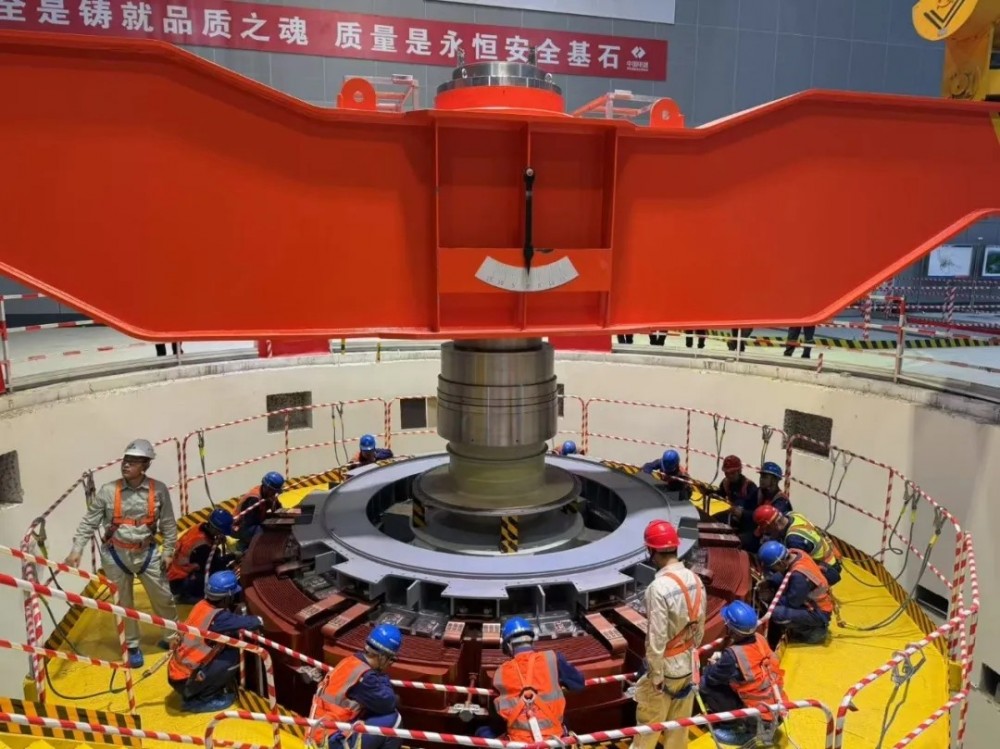

天台抽水蓄能电站发电电动机转子最大外径为4996毫米,吊装总重量515吨,吊装风险系数高、技术难度大。天台监理部严格落实技术先行,组织对转子组装、吊装施工方案进行详细审查,施工过程加强巡视检查、旁站见证,严格执行验收转序,督促各项安装问题全闭合,确保了磁轭叠装、磁极挂装、磁极配键等关键工序指标数据优良。转子吊装前,监理部组织拟定转子吊装工作清单,制定转子吊装监理工作专项方案,监理工程师逐项检查施工供电、桥机及吊索具、转子本体、定子机坑等各系统准备完成情况,落实清单销号,确保转子吊装顺利完成。

下阶段,天台监理部将继续秉持“严格监理、热情服务”理念,紧盯机组总装、启动调试等重点工作,为实现安全准点投产发电、建设精品工程目标而努力拼搏奋斗。


返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
