五岳抽水蓄能电站项目尾水主洞开挖取得阶段性进展

日期:2022-08-12    来源:水电十一局  作者:全书琴

国际储能网

2022
08/12
16:17
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 新能源产业 抽水蓄能

8月8日,由水电十一局承建的五岳抽水蓄能电站2号尾水主洞跨5号施工支洞与3号施工支洞中间段顺利贯通,标志着尾水主洞开挖施工取得阶段性进展。

五岳抽水蓄能电站两条尾水主洞为平行布置的圆形有压洞,Ⅲ类围岩开挖洞径9.5米,其中心间距46米,1号尾水主洞设计长度为1244.5米,2号尾水主洞设计长度为1226.4米。尾水主洞是工程施工的关键线路,该部位是否按期完成决定着整个工程能否按期发电。尾水主洞岩石强度较高,造成悬臂掘进机施工效率低、截齿损耗大、施工成本提高。针对悬臂掘进机施工面临的困难,项目部主动推进方案变更,经过反复的控制爆破试验,并经施工各方以及专家论证,确定采用多台阶、短进尺、弱爆破的控制爆破技术代替悬臂掘进机施工,为尾水主洞的全速施工创造了有利的技术支撑。

在尾水主洞开挖过程中,面临尾水主洞独头掘进通风散烟和出渣困难、部分浅埋段穿越居民区爆破振动控制困难以及穿越富水花岗岩蚀变带开挖支护困难等多种不利因素,项目管理人员积极进行开挖方案优化,合理安排爆破通风排烟和出渣工序,严控爆破和支护施工质量,最终尾水主洞顺利通过花岗岩蚀变带和居民区,为尾水主洞提前开始衬砌施工创造了条件。

截至目前,1号尾水主洞累计开挖完成732米,2号尾水主洞累计开挖完成706米,为提前完成年度节点目标奠定了坚实的基础。

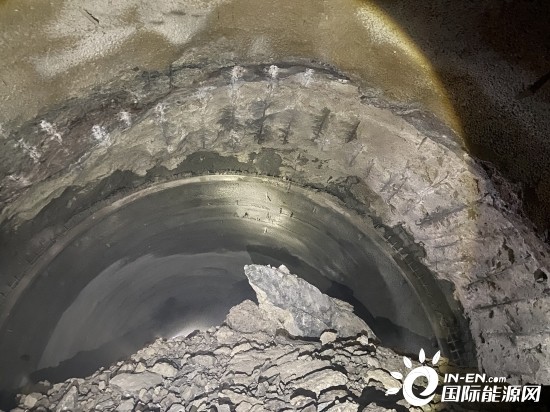

2号尾水主洞

返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
