近日,西南公司首个风电储能系统项目

东方电气布尔津100万千瓦

风电储能系统项目

东方电气木垒100万千瓦

风电储能系统项目

设备基础顺利浇筑完成

为后续储能舱、升压舱等

设备安装施工奠定了坚实基础

东方电气布尔津100万千瓦风电项目

储能系统EPC总承包

位于新疆阿勒泰地区布尔津县

建设内容涵盖

200台单机容量为5MWh储能电池舱

50台单机为5MW变流升压一体机

2台35千伏站用变

东方电气木垒100万千瓦科技创新

实验风场项目储能系统EPC总承包

位于新疆昌吉州木垒县

建设内容涵盖

200台单机容量为5MWh储能电池舱

50台单机为5MW变流升压一体机

2台35千伏站用变

追风聚能 迎风而上

作为西南公司风电储能建设先遣兵

项目迅速组建“党员先锋队”和“青年突击队”

充分发挥党组织战斗堡垒作用

克服强风沙、低温作业

材料设备生产周期长等多重挑战

科学策划、优化工艺

充分发挥EPC总承包管理优势

采取“边设计、边施工、边采购”的

高效推进策略

项目紧扣工序节点

加强组织管理

动态调整施工组织

严格把控材料配比与浇筑流程

成功实现了混凝土的一次性优质浇筑

为设备安装施工奠定了坚实基础

BIM赋能 高效推进

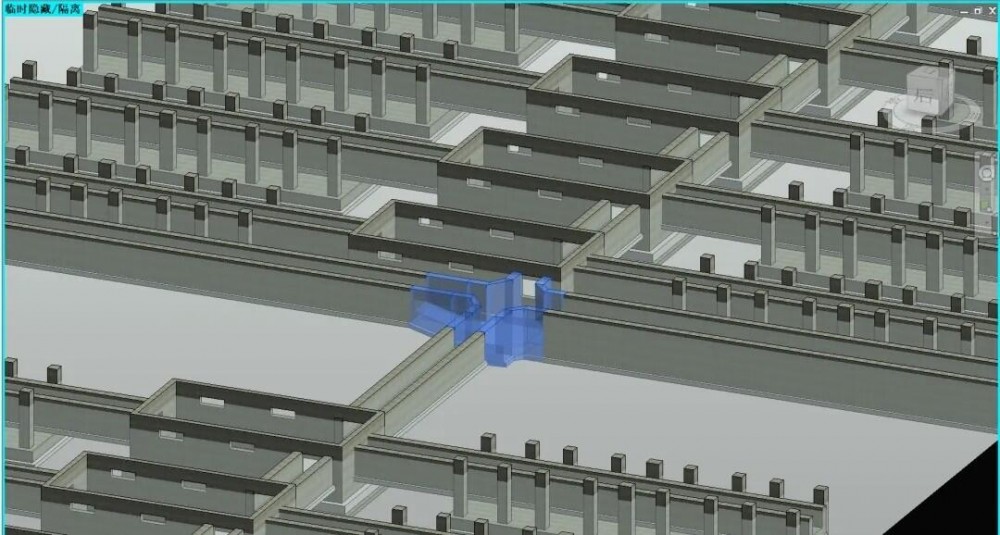

项目建立场地平面、储能电池舱基础

升压变流器舱基础垂直、直角、L型

交叉口电缆沟模型

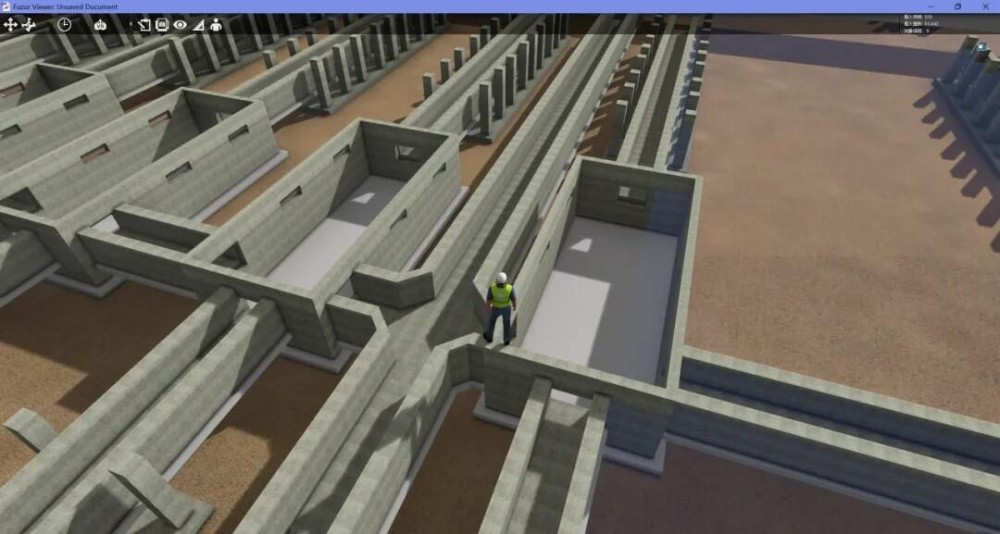

将BIM可视化技术

融入施工方案及交底

避免因空间冲突导致的不必要返工

编制辅助储能设备吊装专项施工方案

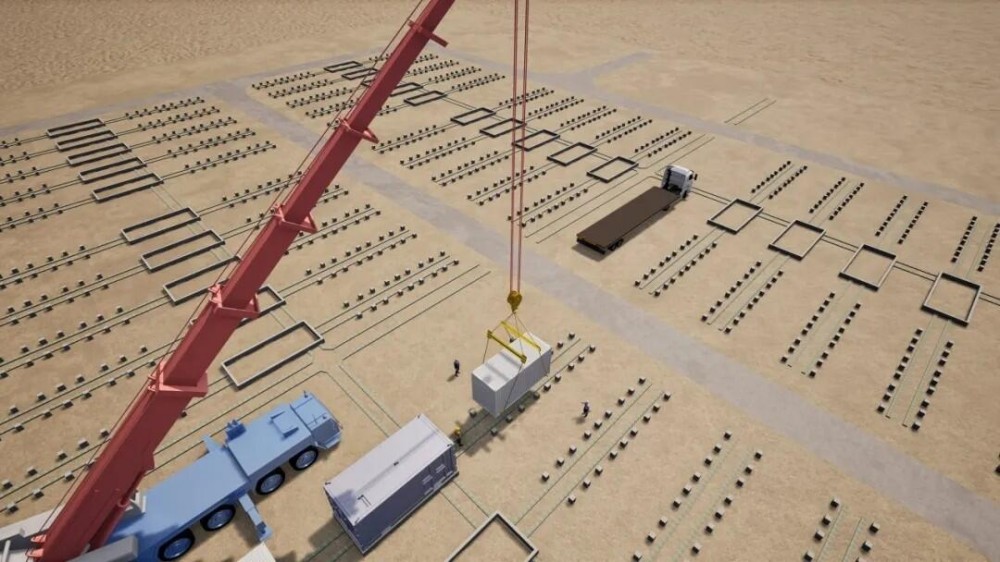

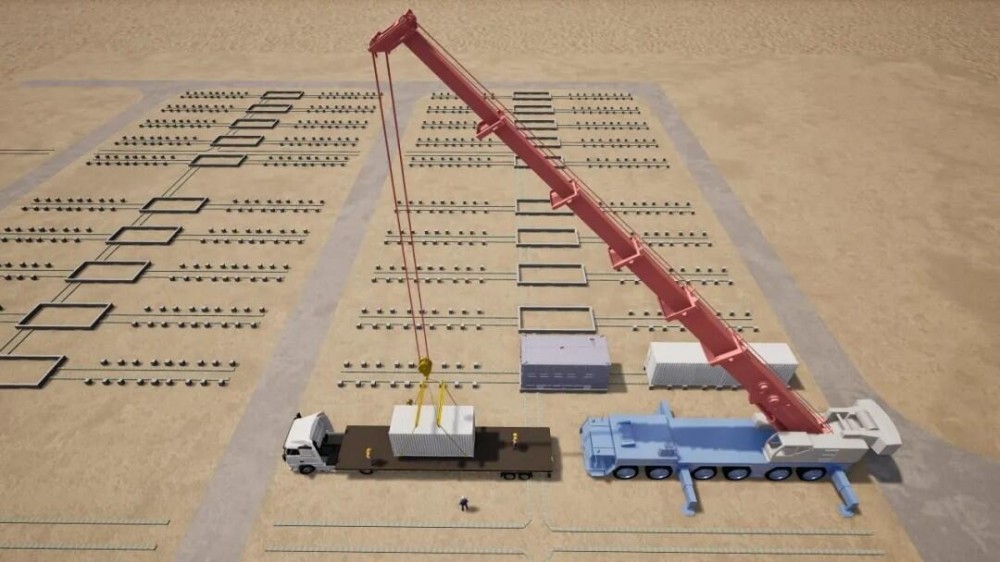

模拟吊车、运输车行进路线

提前排查大型机械设备吊装站位的安全隐患

同时验证技术方案合理性

分段施工 树立标杆

针对项目施工区域广、工点分散

涉及专业多、施工内容繁杂的特点

采取分专业、分区域、分阶段的思路

进行整体部署

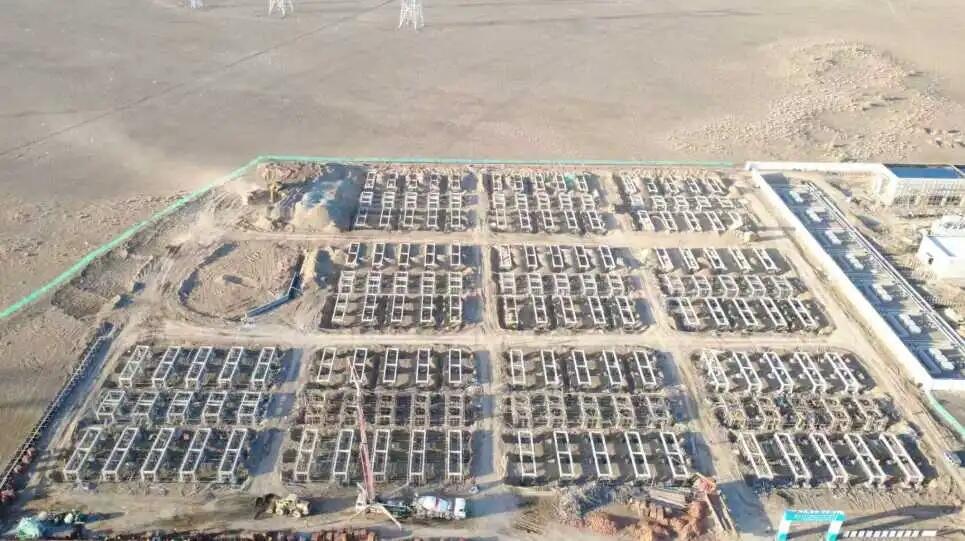

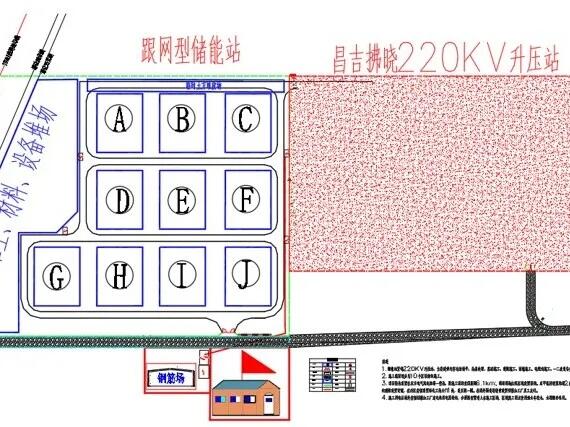

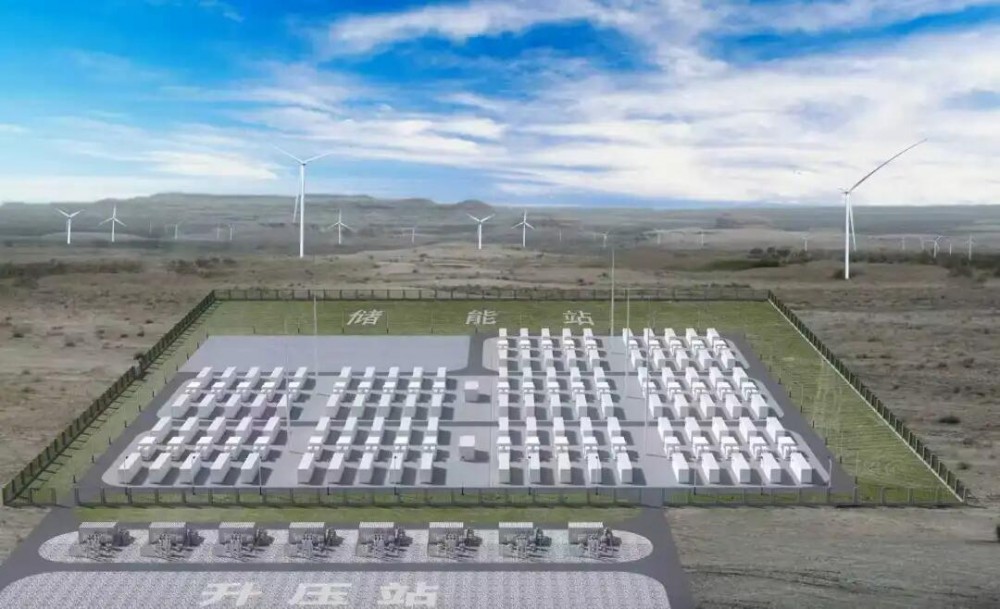

▲布尔津储能站平面布置

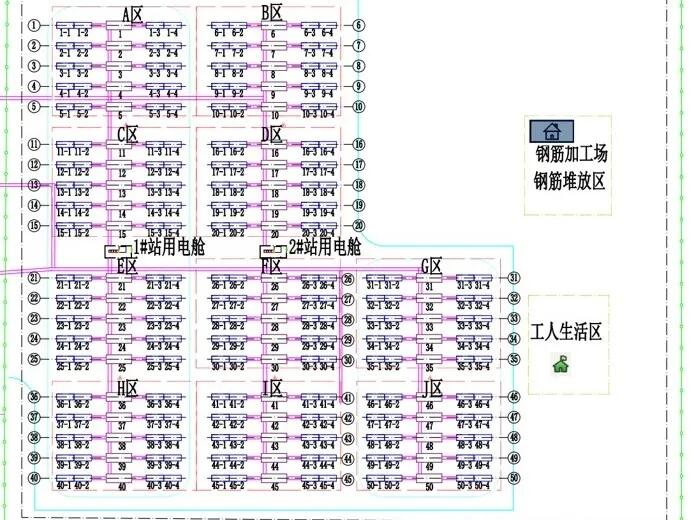

▲木垒储能站平面布置

现场通过分段流水作业

应用定型钢模板等工艺加快进度

设备基础从筏板+箱型剪力墙结构

优化为独立基础+框架结构

10天完成临建施工

11天完成土石方工程

21天完成舱基础浇筑

历时32天圆满完成了设备基础浇筑节点

获得业主单位高度肯定

项目将秉持“安全第一、质量为本”原则

进一步完善项目全过程管理

严格把控各环节进度与质量

持续强化项目履约能力

确保工程如期投产达效

助力当地清洁能源生产和绿色转型

带来良好的经济、环境、社会效益

返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
