河北尚义抽水蓄能电站一日刷新两大节点

日期:2025-09-09    来源:中国电建昆明院

国际储能网

2025
09/09
08:44
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 新能源产业 中国电建

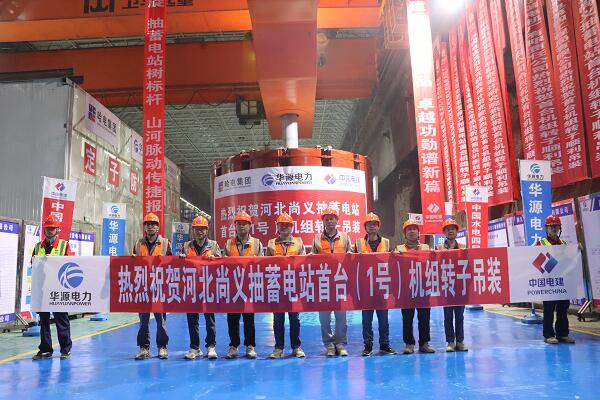

9月8日,尚义抽水蓄能电站建设现场喜讯连连,上午08时58分,一场紧张有序的作业正在进行,首台(1号)机组转子开始吊装,09时30分,转子成功吊装,精准落入预定位置;11时18分,下水库正式下闸蓄水,在8月22日下水库顺利通过下闸蓄水验收后,尚义抽水蓄能电站监理团队继续加大工作力度,对下闸蓄水前的各项准备工作进行了细致梳理和严格把关,在各方的共同努力下,今天下水库下闸蓄水工作正式启动。一天两大关键节点的相继达成,标志着电站向着投产目标大步迈进。

尚义抽水蓄能电站首台机组转子的成功吊装,为后续机组的总装和调试工作奠定了坚实基础,也标志着电站朝着2026年首台机组投产的目标又迈出了关键一步。昆明院尚义抽水蓄能电站监理部将继续秉持“安全第一、质量至上”的理念,在后续的工程建设中,持续发挥专业优势,严格把控工程质量和安全关,与各参建单位携手奋进,助力尚义抽水蓄能电站早日投产,为尚义抽水蓄能电站早日建成投产贡献力量。
