8月31日,青海格尔木南山口抽水蓄能电站地下厂房岩壁吊车梁混凝土浇筑顺利完成,标志着该工程关键线路主副厂房施工取得阶段性突破。
岩壁吊车梁是承担厂房内大型桥式起重机、吊运机组核心部件及重型设备的关键永久性结构。其设计精度要求高、施工技术复杂、质量控制严格,是地下厂房工程建设中的核心技术难点和重大安全质量控制点。

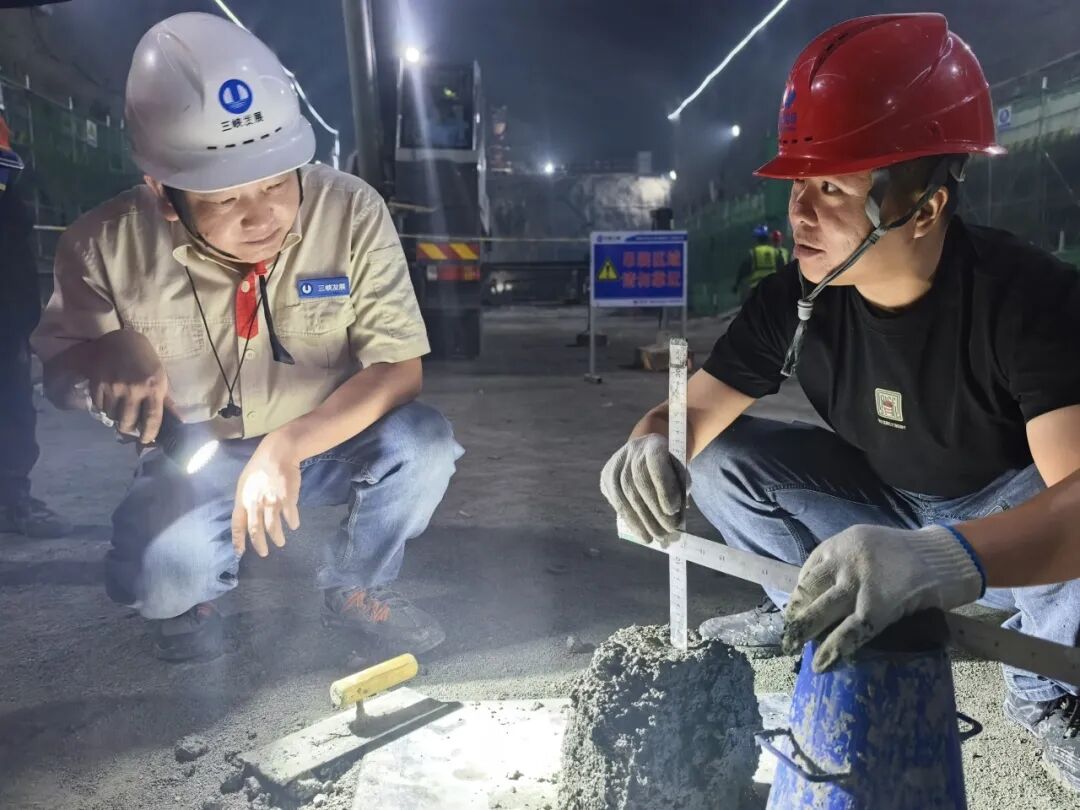

检查混凝土塌落度

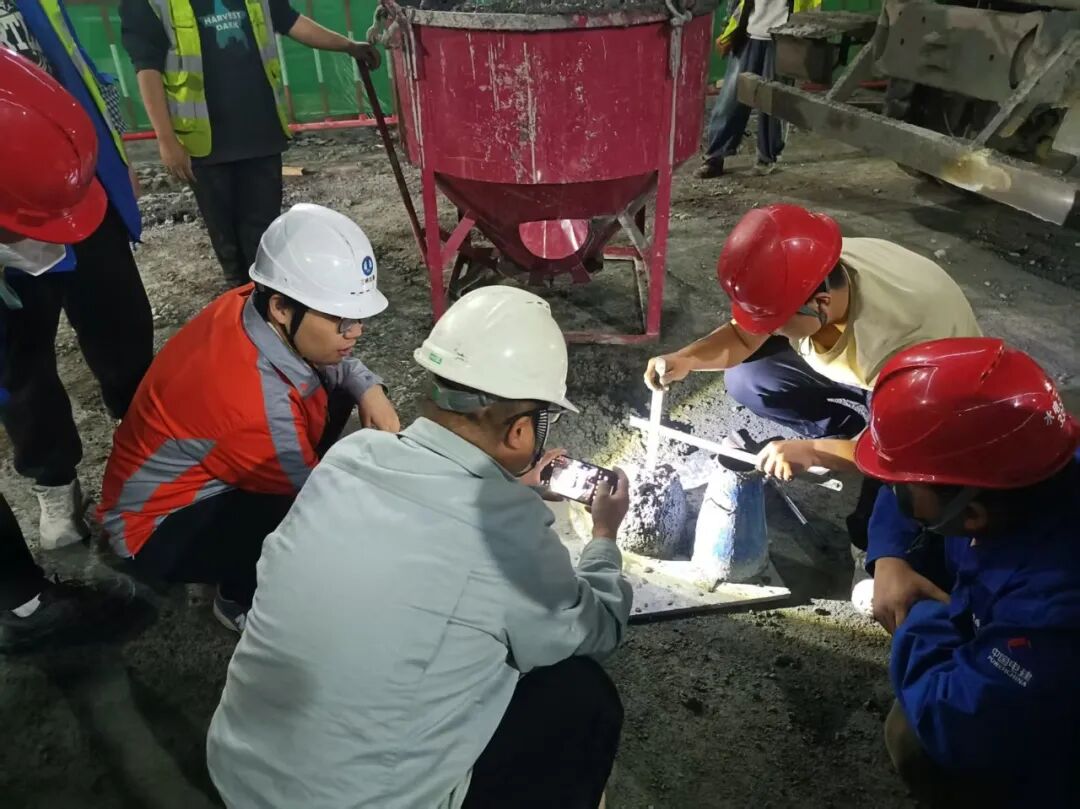

现场塌落度检测
浇筑技术交底

人工砂的细度模数试验检测
本次完成的岩壁吊车梁总长度达580米,为确保混凝土高质量浇筑,格尔木监理部成立党员攻关小组和青年突击队,将浇筑流程细化为16道工序,实行预埋件验收各方会签制度,确保全程可控,同时通过骨料预冷、冷却通水和智能温控系统有效控制混凝土内部温度,结合24小时全程旁站监督,最终在32天内高质量完成浇筑,成品内实外光,符合设计相关要求。
岩壁吊车梁的顺利完工,极大地鼓舞了监理部全体员工的士气。下一步,格尔木监理部将持续深化党建引领作用,强化现场管控,加大施工现场质量安全巡查频次与力度,多措并举推动项目稳步前进。
