8月27日,由机电安装分局承建的易县抽水蓄能电站550千伏系统及1号、2号主变压器实现一次性受电成功,标志着电站倒送电任务圆满完成,为后续机组调试与并网发电奠定了坚实基础。

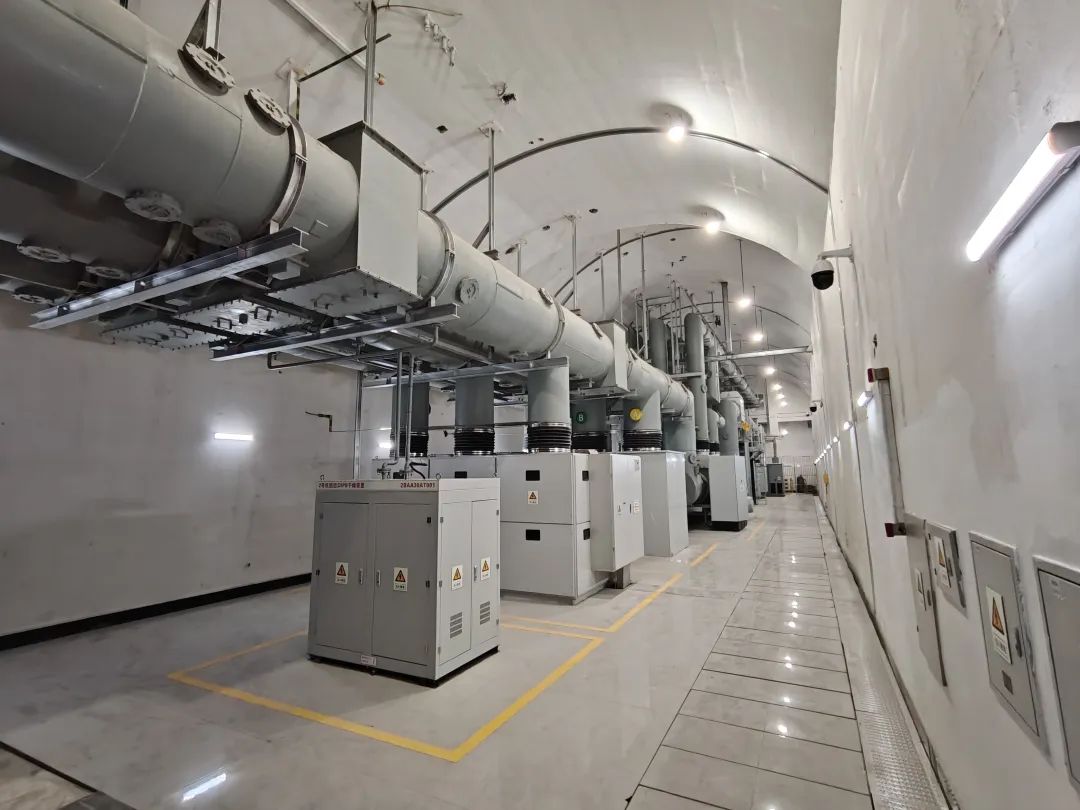

倒送电是电站并网前的关键步骤,指从电网反向送电至站内,全面检验电站各系统的运行性能。本次工作于8月26日正式启动,两回550千伏送出线路分别完成3次冲击合闸试验,1号、2号主变压器也分别完成5次冲击合闸。自首次冲击至全系统受电完成,整个流程持续16小时,涵盖500千伏出线、GIS设备、高压电缆、主变压器等关键设备,所有技术指标均符合设计及国家电网要求。
为确保操作安全可靠,项目部联合业主、监理及设备厂家开展多轮检查,实施区域物理隔离,实现重大隐患动态清零,严密核查设备绝缘与保护定值。送电期间,试验团队精准执行指令,实时监测并记录数据,有力保障了整个过程的安全准确。
目前,1、2号机组球阀已进入调试阶段。下一步,项目部将加快推进两台机组剩余核心部件的安装与调试工作,全力冲刺年度发电目标。
易县抽水蓄能电站共安装4台单机容量300兆瓦的立轴单级混流可逆式水泵水轮机,总装机容量1200兆瓦。电站首台机组计划于2025年底投产发电,全部机组于2026年投产发电。电站建成后将以500千伏线路接入河北南部电网,承担起电网调峰、填谷、调频、调相、紧急事故备用等任务。
