6月7日,随着最后一条凑合节焊缝无损检测及应力检测验收完成,浙江天台抽水蓄能电站1号引水系统1000兆帕级压力钢管全部顺利安装完成,新材料新技术的工程应用取得里程碑式突破。
为做好1000兆帕级压力钢管凑合节的安装工作,三峡建工所属浙江天台抽蓄公司预判拘束应力、扩散氢等易导致焊接裂纹的技术风险,牵头组织开展专项技术方案编制与专家审查,逐项落实应对措施,最终焊缝一次性通过无损检测。

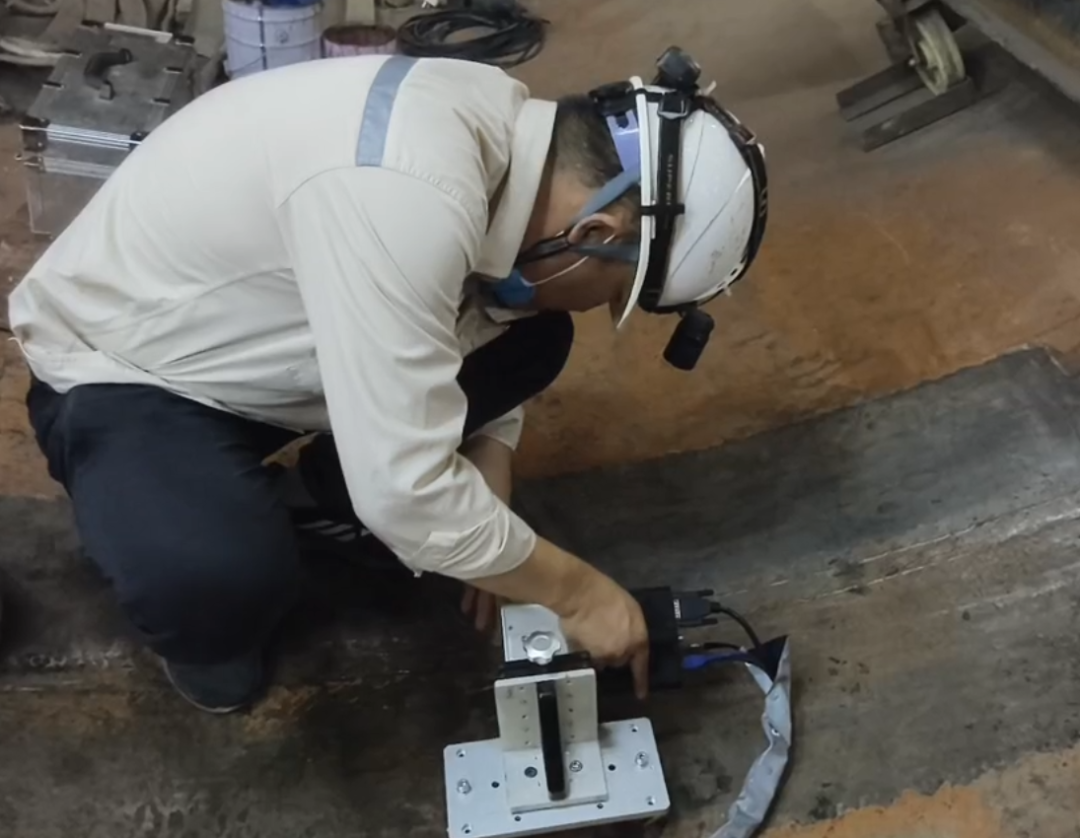

为探究凑合节应力分布情况,天台抽蓄公司对凑合节合拢缝进行了残余应力检测工作,共测试10个测区(94个测点),只有4个点应力值超过500兆帕,所有测点均未超过钢材屈服强度,检测结果表明凑合节整体应力水平低,焊接工艺合适可靠。同时,天台抽蓄公司组织参建单位对1000兆帕级压力钢管所有焊缝进行了混凝土回填前的无损检测抽检工作,结果均为合格。
目前,天台抽蓄电站1号引水系统压力钢管安装工作已完成90%,天台抽蓄公司将不断总结经验成果,继续做好2号引水系统压力钢管安装相关工作。
