150MW/300MWh!江苏盐城清能万帮储能项目施工建设冲刺倒计时

日期:2025-06-06    来源:盐城国投集团  作者:陈雯

国际储能网

2025
06/06
09:19
文章二维码

手机扫码看资讯

关键词: 储能电站 盐城国投集团 磷酸铁锂储能技术

近期

清能万帮盐城经开区

150MW/300MWh

储能电站项目现场

一片忙碌

各参建单位

铆足干劲、抢抓工期

全力以赴推进项目建设

全产业链协同推进项目建设

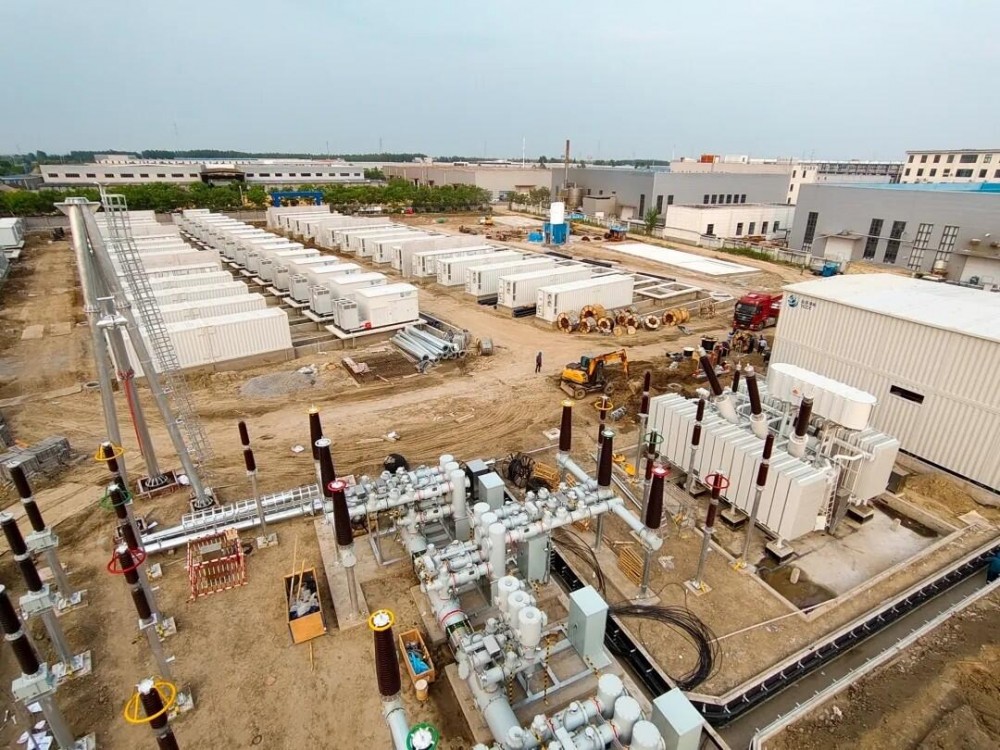

作为江苏省重点储能项目,清能万帮储能电站采用非步入式液冷磷酸铁锂储能技术,规划安装36套储能单元,建成后将为区域电网提供调峰调频、应急备用等关键支撑。

为实现6月30日全容量并网目标,各参建单位正以“倒计时”姿态有序推进工作:

土建电气施工加速:升压区主变及GIS设备基础已全部完成,储能区72台电池舱与36台PCS舱就位,35kV电缆敷设进入冲刺阶段。土建单位康泰工程安装公司克服设备运输障碍,于5月30日前交付电缆过路管道,保障后续电气施工顺利进行。

设备安装调试并进:设备调试单位国电南瑞公司供货的二次设备舱、蓄电池舱等核心设备陆续到位,总包单位江苏怡宁能源公司团队同步开展直流电缆敷设与设备接线,设计单位盐城电力设计院驻场团队实时优化二次系统方案,确保设备联调精准高效。

多方合力攻克难题:针对电缆清册交付滞后导致的采购缺口,清能公司联合总包单位、设计单位、供货方连夜协调厂家加急排产,保障关键物资供应;同时,对侧220kV映照变保护装置安装调试工作同步推进,确保并网线路畅通。

节日坚守助力项目攻坚

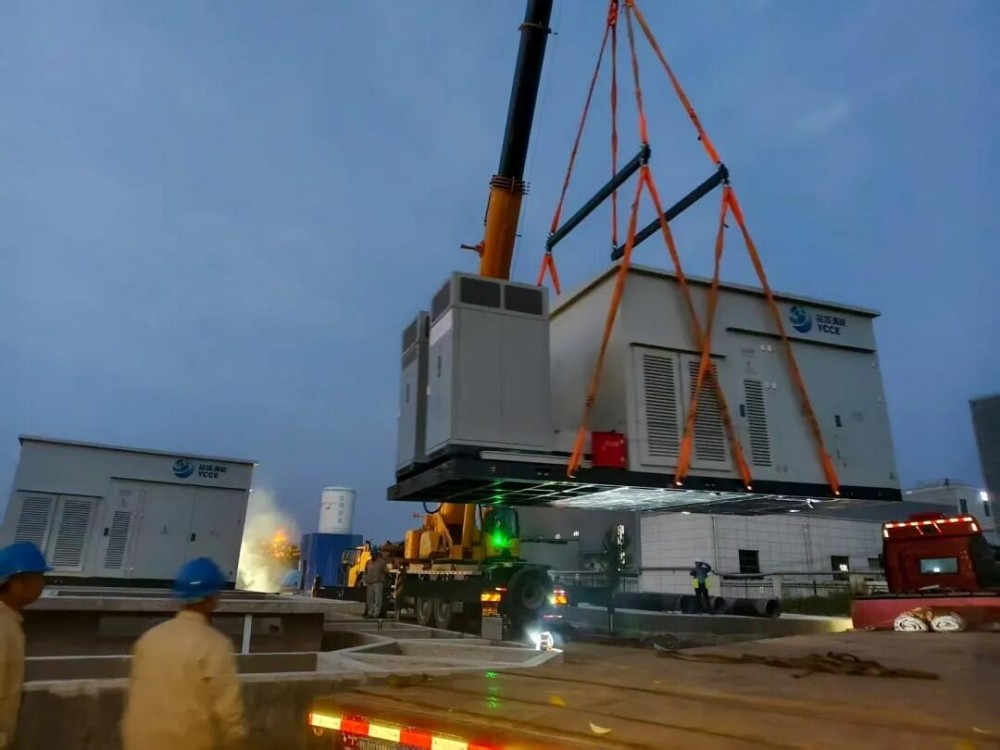

据项目负责人介绍,端午假期期间,每天有数十名建设者在岗,采取轮班作业方式施工。为抢抓工期,各参建单位组建“党员突击队”,在电池舱吊装、电缆敷设等关键环节发挥带头作用。高温下,建设者们坚守在升压站设备调试、储能区消防系统安装等一线岗位。一位现场施工人员表示,能为新能源项目建设贡献力量,感到很有意义。

全力冲刺保障项目投运

目前,项目已完成储能区基础施工、设备就位及70%电缆敷设,全站调试计划已启动。清能公司相关负责人表示,将统筹各参建单位的优质资源,压实节点责任,加快完成系统侧改造,优化储能单元调试流程,同步开展电池舱性能测试与升压站设备联动试验,确保项目全系统高质量按时投运,助力盐城新能源产业发展。


返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
