储能头条(微信号:chuneng365)获悉,近日,江西省能源局印发《第一批省级独立储能试点示范项目清单的通知》。
示范项目总规模4.5GW/10.24GWh。技术类型以磷酸铁锂为主,也包括了电化学储能+飞轮储能、电化学储能+超级电容混合技术,也有压缩空气项目入选。

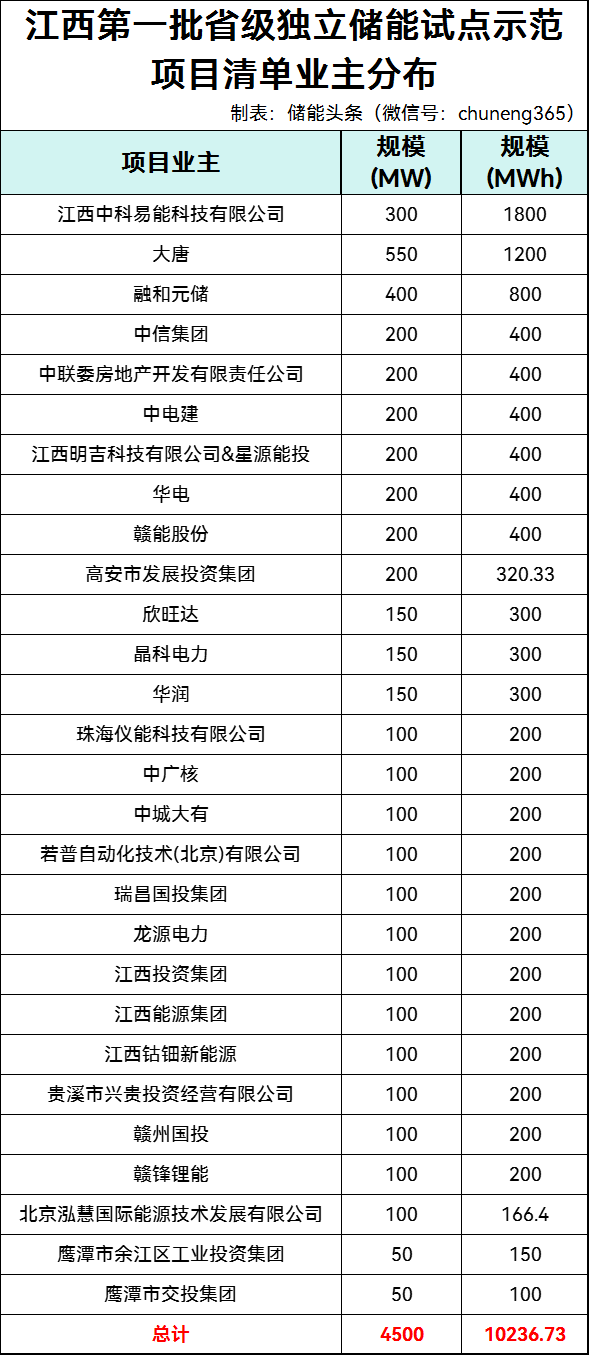

项目业主看,江西中科易能、大唐、融和元储领衔,分别获300MW/1800MWh、550MW/1200MWh、400MW800/MWh。
其中江西中科易能科技有限公司入选项目为宜春市里山智联压缩空气独立储能试点示范项目,单体规模300MW/1800MWh;融和元储表现亮眼,3个项目入选。
此前,江西省能源局于4月份印发《关于开展省级独立储能试点示范项目申报工作的通知》,正式启动试点示范项目申报。
申报要求显示,电化学储能项目规模原则上不小于5万千瓦/1 小时,且本期规模不大于20万千瓦/2小时。项目原则上须于2026年6月底前建成投产。
各试点示范项目原则上须于2026年6月30日前建成并网(压缩空气储能项目可根据实际建设情况申请延期)。
