南网储能广东梅州抽水蓄能电站二期首台机组CP工况启动成功

日期:2025-05-27    来源:南网储能  作者:张浩 张超 陈泓宇

国际储能网

2025
05/27
14:24
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 新能源产业 南网储能

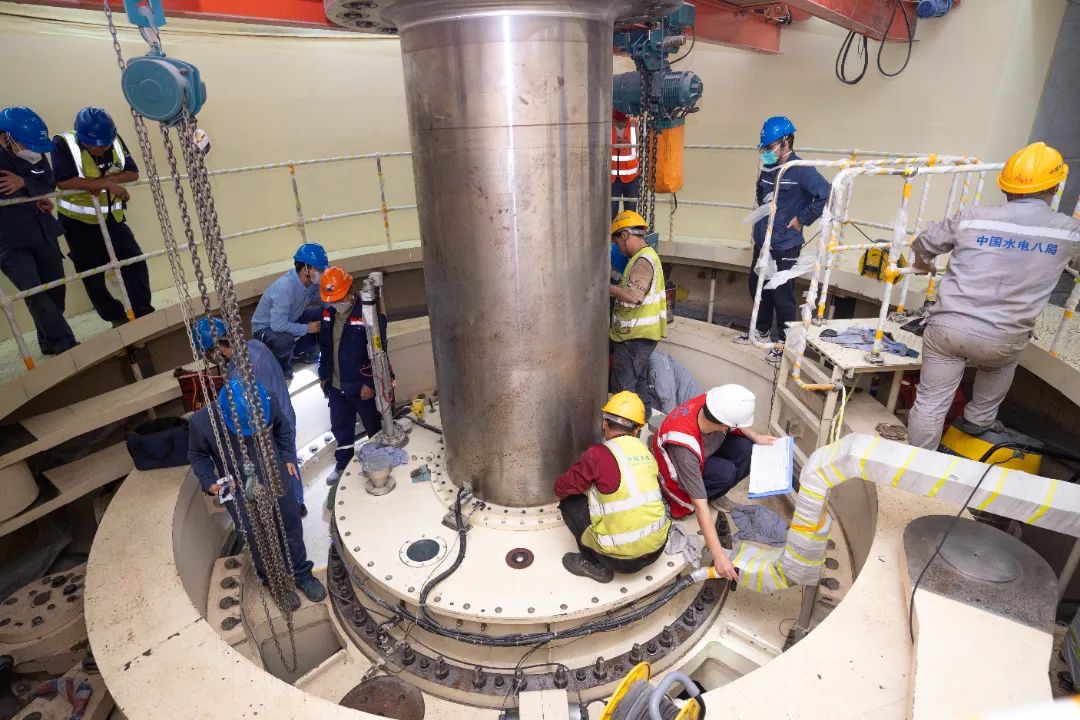

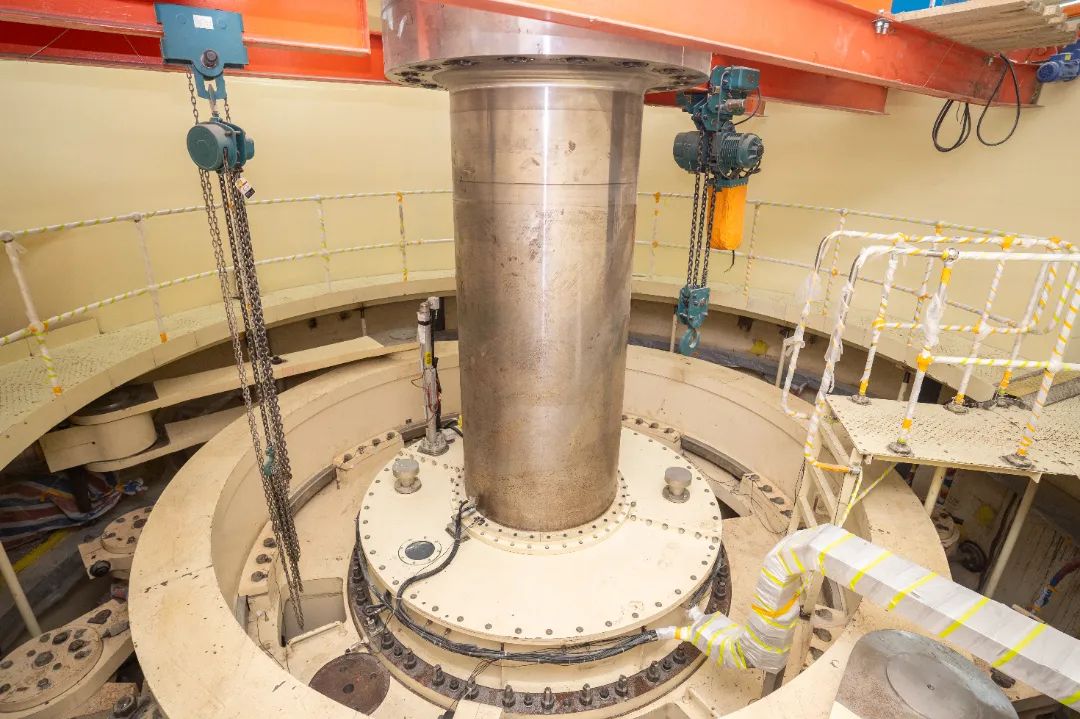

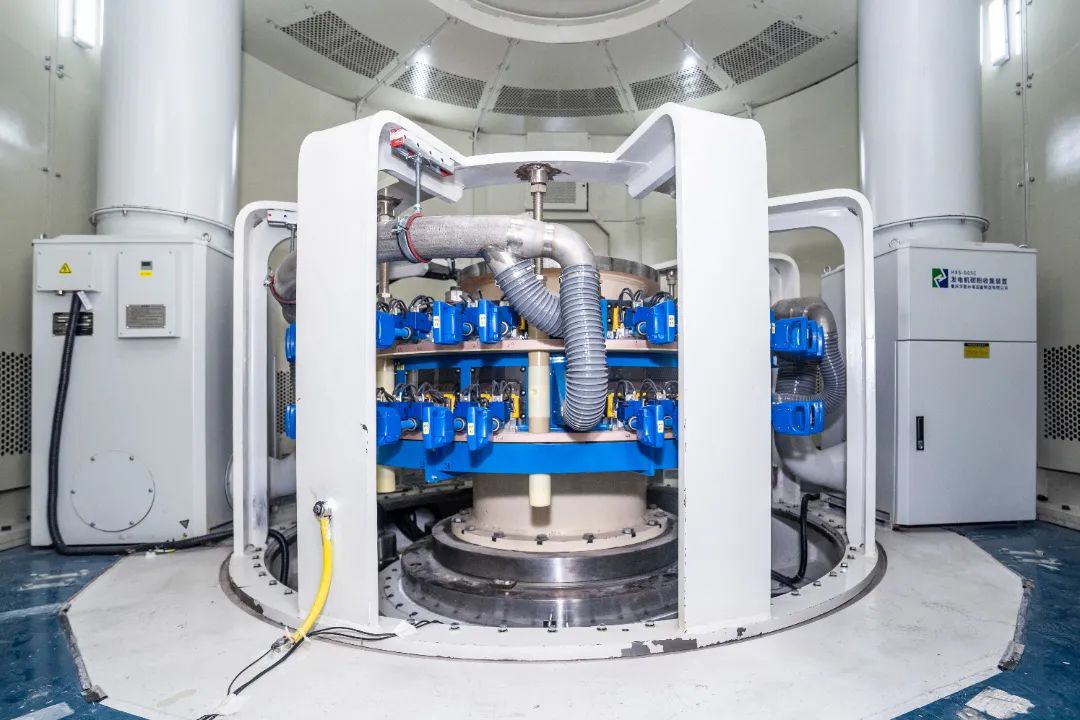

5月21日 ,南网储能梅州抽水蓄能电站二期首台机组首次成功以变频启动装置(SFC)拖动抽水调相(CP)工况启动,标志着梅蓄二期首台机组正式开启了机组的动态调试工作,进入了机组安装调试的新阶段。

抽水蓄能电站以其快速响应和高效储能的特性,是电力系统“稳定器”和“调节器”。近年来,受限于上游蓄水不足、输水系统形成条件影响等情况,越来越多电站采用首台机组首次CP工况启动。2021年10月,梅蓄一期首台机组率先成功验证了该方式的可靠性。

为确保首次启动成功,梅蓄电站以业主项目部为核心联合设计、监理、厂家、施工单位成立了精干调试团队。调试团队集多年经验不断优化调试流程,解决技术难题。如利用公用备用水源解决了球阀无水调试、主轴密封供水问题;通过修改程序完成SFC输入变压器接线反向等问题。

CP工况首次启动试验的成功验证了SFC、励磁、监控及保护系统的协同可靠性,优化了动态平衡、转速测量、低频闭锁功能及机组转向。试验还包括事故停机流程验证、转速测量测试及调相压水系统监测,保障了后续调试工作的顺利开展。

梅州抽水蓄能电站二期总装机容量1200MW,概算总投资约46.6亿元。梅蓄二期调试团队通过流程优化,采用CP工况启动,可在引水系统充水前提前完成动平衡等试验,缩短了调试周期,显著提升调试效率,具有广泛推广价值。

梅蓄电站负责人表示,梅蓄项目在建设中不断攻克技术难关、缩短调试工期,电站二期首台机组首次CP工况启动为行业树立了标杆,电站投入运行后将为清洁能源发展注入新的动能。”这一模式为后续抽水蓄能电站建设积累了经验,将进一步助力新型电力系统智能化、绿色化发展。

返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
