南网储能广东电白抽水蓄能电站地下厂房岩壁吊车梁混凝土施工圆满完成

日期:2025-05-27    来源:南网储能  作者:钱俊

国际储能网

2025
05/27
14:24
文章二维码

手机扫码看资讯

关键词: 南网储能 抽水蓄能电站 新型电力系统

近日,南网储能广东电白抽水蓄能电站地下厂房岩壁吊车梁顺利完成混凝土浇筑,为年底前全面完成厂房开挖工作奠定了坚实基础。

岩壁吊车梁作为主厂房桥机轨道基础,是地下厂房系统重要的核心部位。其上、下游总长度为285.96米,共划分为24个仓段进行浇筑,断面尺寸1.85米×3.05米(宽×高),设计混凝土工程量约1288立方米、钢筋工程量约195吨。

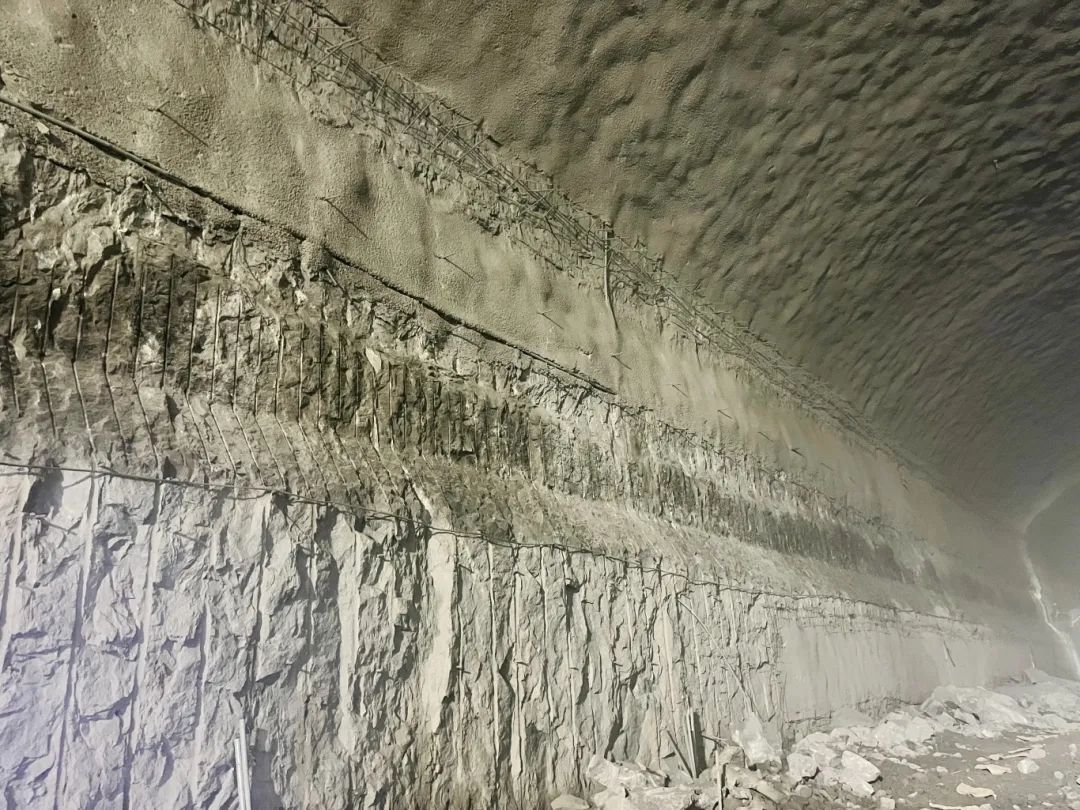

在开挖阶段,为确保岩壁吊车梁的成型质量,电白项目采用了预留保护层的开挖方式和双光面爆破的施工方法,针对不同地质条件动态优化孔间距、单响药量等爆破参数,并严格实施“一炮一设计一总结”的精细化管理模式,最终实现优质的开挖成型效果。

在岩壁吊车梁混凝土浇筑前,业主项目部组织开展了系统深入的质量管理策划,编制了《岩壁吊车梁混凝土施工质量管理指引》,通过制定施工准备检查表、预埋件验收清单及旁站值班记录表,将施工前准备工作、开仓前验收关键点、施工过程中旁站关注要点固化形成标准化质量管控流程。同时,组织参建单位对岩壁吊车梁的模板支撑体系进行优化,在公司范围内首次应用"外背"代替"内拉"的侧模固定方式,有效提升混凝土表观质量。此外,针对骨料碱活性问题,组织制定专项抑制试验方案,要求施工单位开展多轮工艺试验,系统验证了混凝土配合比、坍落度、振捣时长、骨料质量及温控措施等关键参数对施工质量的影响,形成全过程质量管控闭环。

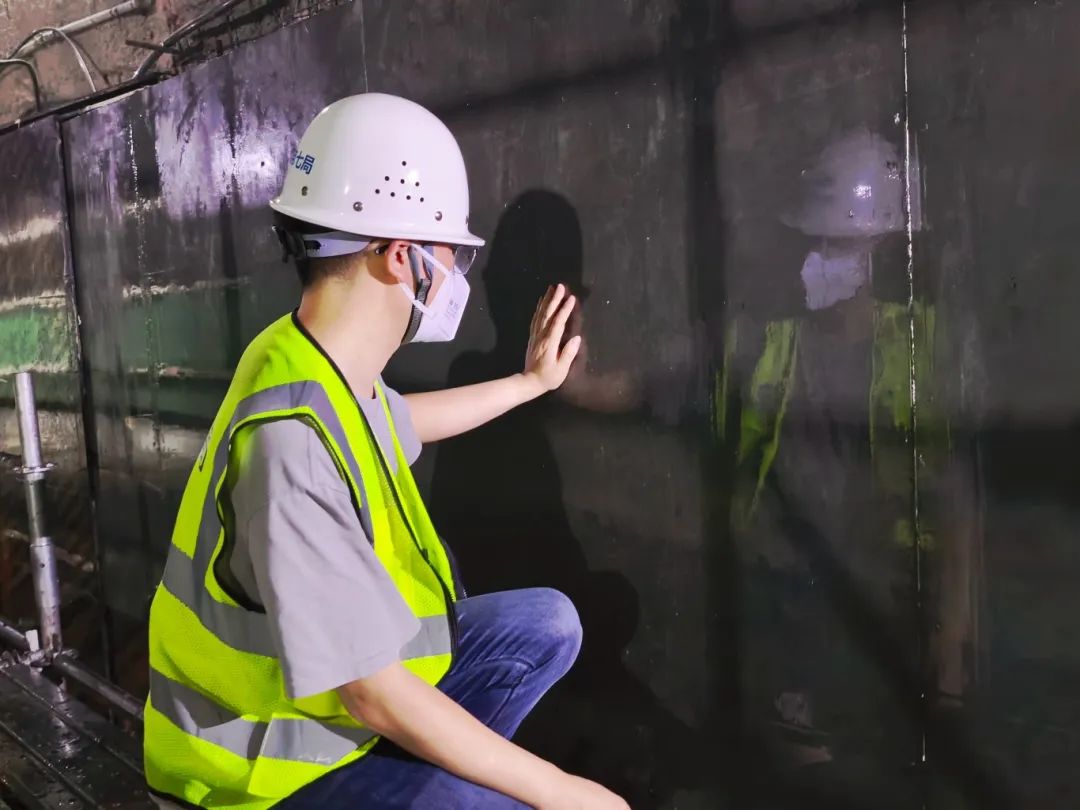

浇筑过程中,业主项目部强化全过程质量管控,要求监理、施工单位实施全程旁站监督,业主开展定期巡视,严格管控原材料备料、拌制、运输、浇筑、养护等环节。严格执行温控标准,采用精细化振捣工艺、通水冷却系统、免拆模板技术及洒水保湿养护措施,确保清水混凝土施工质量。经过参建各方通力合作,岩壁吊车梁混凝土施工最终高质量、高标准完成。


业主项目部将组织参建单位系统梳理本次施工经验成果,有序推进岩壁吊顶牛腿浇筑及厂房后续开挖施工作业。通过强化工序衔接、优化资源配置、实施全过程质量管控措施,确保年度厂房开挖节点目标高标准完成,为工程整体推进提供坚实支撑。

返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
