新疆哈密抽蓄电站钻孔与灌浆项目多措并举按下施工“加速键”

日期:2025-05-23    来源:水电一局  作者:佟季朋

国际储能网

2025
05/23
09:17
文章二维码

手机扫码看资讯

关键词: 抽水蓄能电站 新能源产业 中国电建

近日,为确保新疆哈密抽水蓄能电站钻探灌浆项目拦河坝趾板固结、帷幕加快施工进度,五公司项目团队通过高效资源调配、创新管理机制、强化后勤保障等多项举措,全力冲刺年度施工目标,为区域水利枢纽工程整体推进提供有力支撑。

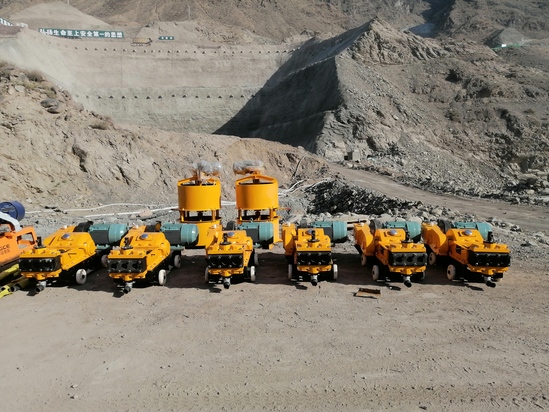

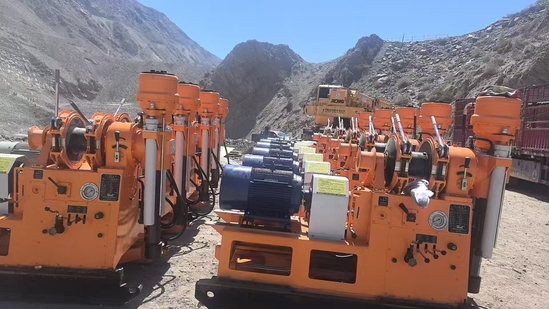

为高质量完成拦河坝趾板29251米帷幕灌浆及3278米固结钻孔灌浆任务,项目部第一时间启动设备、人员调配工作。5月10日设备需求计划上报后,经公司、五公司与项目团队高效联动,仅4天,12台钻机火速进场;5月17日,6台灌浆泵紧随其后完成部署,较常规周期大幅缩短。目前,现场设备及人员已全面就位,预计5月25日前一线施工人员全部到岗,为施工连续性提供坚实保障。

为确保工程高效推进,项目部成立专项督导组,着力打通“设备-材料-资金”绿色通道。通过设立现场配件库,提前储备钻头、泵阀等易耗品,避免因物资短缺延误工期。同步组建专业维修团队,实现设备故障“即报即修”,最大限度减少停机时间。

同时,为进一步激发一线活力,项目部创新推行“节点奖”激励机制,对超额完成月度灌浆任务的班组实施个人直接奖励,营造“比学赶超”的竞赛氛围。同时,通过每日进度跟踪、周例会协调、月度目标考核等动态管理措施,确保施工计划精准落实。目前,现场已形成全员抢工期、保节点的攻坚态势。

作为区域重点水利枢纽工程的关键环节,哈密钻探灌浆项目涵盖拦河坝趾板帷幕、固结灌浆及左右岸灌浆平洞等复杂施工内容。项目建成后,将显著提升当地水资源调控与防洪能力,助力区域经济可持续发展。项目团队将以科学管理、精细施工为依托,确保年度任务高质量完成,为打造精品工程、服务地方发展交出一份满意答卷。


返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论
【国际能源网】20周年庆系列走访活动—智能碳行
国际能源网20周年·品牌焕新发布会

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述

  • 公众号
  • 光伏头条 风电头条 储能头条 充换电头条 氢能汇 能课堂 国际能源网
    服务中心

  • 客服电话
  • 新闻举报
  • 返回首页
