广西南宁抽水蓄能电站水道衬砌混凝土全部浇筑完成

日期:2025-05-07    来源:南网储能  作者:陈健华 王展宇

国际储能网

2025
05/07
11:25
文章二维码

手机扫码看资讯

关键词: 抽水蓄能 储能项目 水电项目

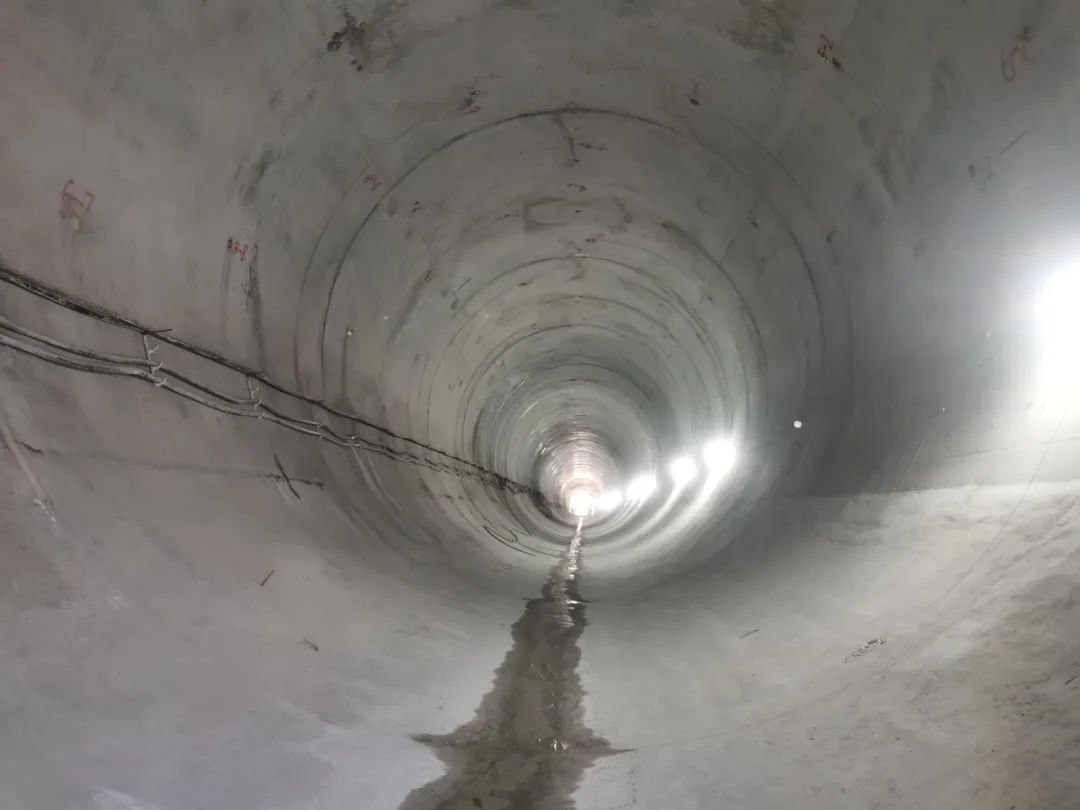

近日,南宁抽水蓄能电站输水发电系统水道混凝土全部浇筑完成,为后续引水水道充水及投产发电奠定了坚实基础。

南宁抽水蓄能电站引水水道全线长1798m,由两级竖井、三级平洞组成,同时设有引水调压井,除靠厂房169m采用钢衬外,其余采用钢筋混凝土衬砌,衬砌厚度0.5-0.6m。尾水水道全线长1711m,由尾水支洞、尾水岔洞、尾水调压井、尾水主洞等组成,除靠厂房115m采用钢衬外,其余采用钢筋混凝土衬砌衬砌厚度0.5m。

为高效推进工程建设,针对不同平洞及竖井的施工特点和环境,南宁业主项目部团结带领各方因地制宣制定技术方案,尽可能推进机械化应用,如在竖并直线段采用液压内爬式滑升模板衬砌,在竖井下弯段采用定制组合钢模板衬砌,在中平洞段采用全断面针梁钢模、2/3边顶拱钢模台车、1/3滑模台车衬砌等

为确保水道衬砌混凝土的质量,南宁项目对每一个部位衬砌采取"首建制",组织参建四方对第一仓混凝土进行联合检查,总结固化良好做法、制定改进措施并持续跟进。严格开展衬砌混凝土质量把控,对仓位设计、混凝土配合比、混凝土振捣、拆模时间、后期养护及修复严格把关,监理单位全过程旁站监督水道混凝土浇筑,确保安全、优质完成水道混凝土的浇筑任务。


目前,南宁抽水蓄能电站已进入全面冲刺阶段,尾水系统施工完成,引水系统水道灌浆作业完成90%,预计5月按要求完成剩余灌浆等作业,具备引水系统充水条件。南宁业主项目部将继续团结带领参建各方,狠抓安全、严控质量,稳步推进工程建设。

返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
