国内在建最大构网型(独立)混合储能项目刷新“进度条”

日期:2024-10-17    来源:中国水电四局

国际储能网

2024
10/17
09:12
文章二维码

手机扫码看资讯

关键词: 混合储能项目 新型储能装置 储能系统

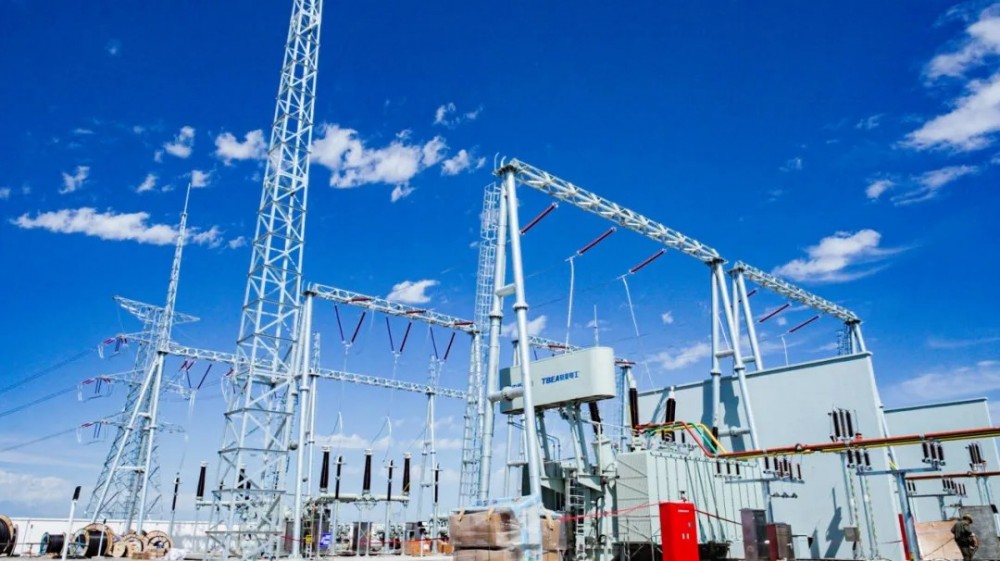

10月15日17时57分,中国水电四局承建的新华乌什50万千瓦/200万千瓦时构网型储能项目220千伏升压汇集站并网带电成功,为推动磷酸铁锂储能站并网投产目标奠定坚实的基础。

项目位于新疆维吾尔自治区阿克苏市乌什县阿合雅光伏产业园区,总装机容量为50万千瓦/200万千瓦时,储能时长达4小时,全站充电一次储存电量200万千瓦时,可满足约30万户家庭一天的用电需求。

中国水电四局承建内容包括25万千瓦/100万千瓦时磷酸铁锂储能工程、25万千瓦/100万千瓦时全钒液流储能工程、1座220千伏升压汇集站工程、1回220千伏送出线路工程以及生产生活区相关建设工程。

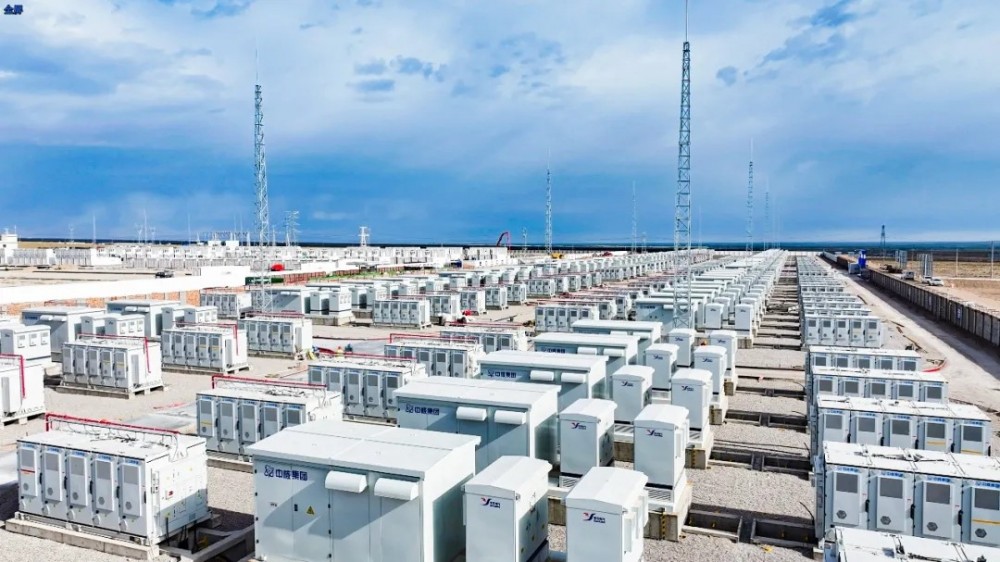

项目开工以来,项目管理团队秉持“以现场保市场”的理念,超前规划、主动作为,全力克服戈壁滩高温、高寒、多沙尘等恶劣天气等不利影响,积极跟踪工期进度和配置资源,保证工期节点和阶段目标,7月11日,首台220千伏主变压器具备试验条件;8月6日,磷酸铁锂储能站PCS箱变一体机共108台全部安装完成;9月9日,磷酸铁锂储能站电池舱共215台全部安装完成;9月26日,220千伏送出线路及对侧间隔工程试验调试全部完成。

升压汇集站返送电是电站投产前的关键工作。项目管理团队严部署、重协调、破难题,主动作为,组织成立专项工作小组,多次召开专题会、碰头会,确定受电方案,明确受电流程和区域,紧盯设备调试与细节测试,严密监视设备运行状态,确保受电先决条件有效落实。从10月13日10点38分接受电网调令开始,到10月15日17时57分结束,55.3个小时的坚守,项目管理团队、厂家、安装、运行及调试方相关人员通力合作,相互支持,顺利完成重大的里程碑节点——220千伏升压汇集站返送电一次成功。

作为全国规模最大的构网型(独立)混合储能项目、目前国内在建单体最大的构网型独立储能项目、目前国内最大的全钒液流、磷酸铁锂混合型储能项目,?建成后可显著降低全疆新能源弃电率,有效保障新疆电网的稳定与安全,助力国家能源结构转型升级和“双碳”目标的实现。


返回 国际储能网 首页

能源资讯一手掌握,关注 "储能头条" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
