广西23.6GW抽水蓄能纳入国家规划

日期:2022-12-07    来源:储能头条

国际储能网

2022
12/07
08:32
文章二维码

手机扫码看新闻

关键词: 抽水蓄能电站 新能源产业 抽水蓄能

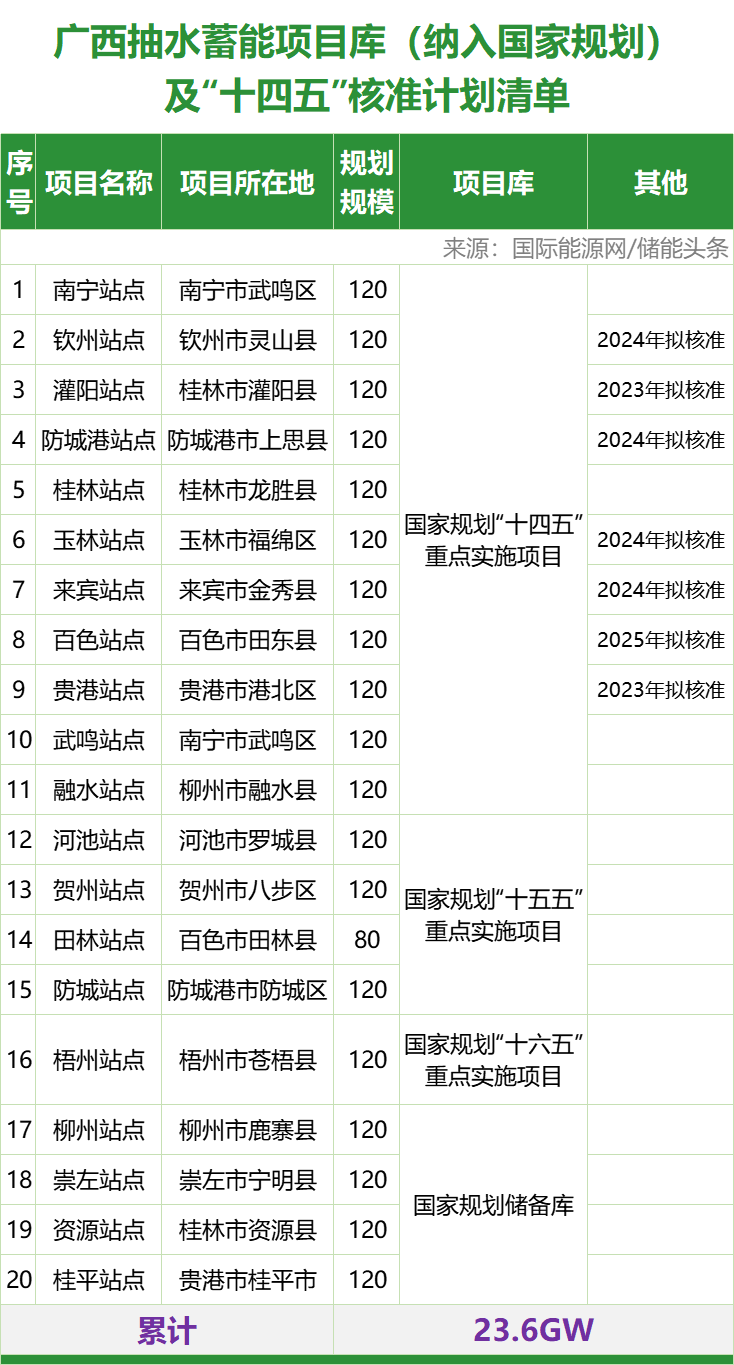

12月5日,广西壮族自治区发展和改革委员会发布《关于加快抽水蓄能电站项目前期工作的通知(征求意见稿)》,随文发布了《广西抽水蓄能项目库(纳入国家规划)及“十四五”核准计划清单》,共20个抽水蓄能电站项目。

关注“储能头条”公众号,微信后台回复:广西抽蓄项目,领取文件!

《通知》还提到统筹抽水蓄能电站前期工作,全面推进工作进程

抽水蓄能项目建设是一项复杂的系统工程,前期工作任务量大、周期长,对项目建成后的经济性、安全性有直接影响。各项目业主应统筹前期工作相关环节,全面推进相关工作,保证各前期工作环节不缺项、不漏项。抽水蓄能项目前期工作环节主要以下:

(一)前期工作准备抽水蓄能电站首先要纳入《抽水蓄能中长期发展规划(2021—2035年)》,项目选址要严格按照“三区三线”和国土空间规划相关管控要求,站点所在地政府遴选确定项目业主并签订开发协议,项目业主招标确定勘察设计单位,在广西投资项目在线审批监管平台申请项目代码。

(二)主要技术设计环节勘察设计单位进行现场勘测,开展工程场地地震安全评价报告、预可行性研究报告、三大专题报告(枢纽布置格局、正常蓄水位、施工总布置)、可行性研究报告、项目申请报告等编制工作。

(三)项目核准工作项目建设单位取得用地预审与选址意见书、建设征地移民安置规划报告、社会稳定风险分析报告相关批复意见并提交项目申请报告,由县(区、市)发展改革委,逐级向自治区发展改革委上报申请核准请示文件。

(四)其他工作手续项目建设单位应办理申请停建通告、职业病危害预评价、水工程建设规划论证报告、调节保证设计、文物古迹调查报告、工程安全预评价报告、水资源论证报告、接入系统专题研究报告、地质灾害危险性评估、防震抗震设计、环境影响评价报告、压覆矿产资源评估、防洪评价报告、水土保持方案报告、工程安全监测设计等批复(审查)文件,办理用地用林手续审批手续。以上工作全部完成后,项目即可正式开工。

原文如下:

广西壮族自治区发展和改革委员会关于公开征求

《关于加快抽水蓄能电站项目前期工作的通知(征求意见稿)》意见的公告

为贯彻落实《国家能源局综合司关于做好〈抽水蓄能中长期发展规划(2021—2035年)〉实施工作的通知》《国家发展改革委办公厅、国家能源局综合司关于加快“十四五”时期抽水蓄能项目开发建设有关工作的通知》等文件精神和有关要求,及自治区领导批示精神,我委结合工作实际,会同自治区有关部门起草了《关于加快抽水蓄能电站项目前期工作的通知(征求意见稿)》。现向全社会公开征求意见,有关单位和社会各界人士如有意见建议,可在公告期内通过电子邮件或在线征集向自治区发展改革委反映,邮箱地址:gxxny@gxi.gov.cn。公告期:2022年12月5日至2022年12月16日。

广西壮族自治区发展和改革委员会

2022年12月5日

附件:

1.全区抽水蓄能项目表

2.抽水蓄能项目前期工作环节优化流程图

3.抽水蓄能电站周调度工作表

关注“储能头条”公众号,微信后台回复:广西抽蓄项目,领取文件!

来源:国际能源网/储能头条


返回 国际储能网 首页

能源资讯一手掌握,关注 "国际能源网" 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

扫码关注

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
