新疆昌吉阜康抽水蓄能电站建设加快推进

日期:2022-09-23    来源:昌吉日报

国际储能网

2022
09/23
08:46
文章二维码

手机扫码看新闻

关键词: 抽水蓄能电站 新能源产业 抽水蓄能

9月16日,在国网新源阜康抽水蓄能电站施工现场,3500多名建设者正在有条不紊地忙碌着。为保障年底前下水库按期蓄水、首台机组定子顺利吊装到位,实现2024年首台机组投产发电,阜康抽水蓄能电站科学谋划,对关键线路倒排工期,优化施工工艺,合理调配施工资源,全力保证施工进度。

阜康抽水蓄能电站是新疆首座抽水蓄能电站项目,也是国内抽水蓄能行业首个采用EPC总承包管理模式的项目,是自治区重点项目。2017年正式开工建设,装机容量120万千瓦,安装4台30万千瓦可逆式水泵水轮发电机组,设计年抽水用电量32.13亿千瓦时,发电量24.1亿千瓦时,工程投资83.68亿元,预计2024年首台机组建成投运。为确保施工顺利进行,阜康抽水蓄能电站严格落实自治区疫情防控决策部署和工作要求,现场长期储备充足的防疫物资,常态化落实现场防疫管控措施,做到疫情防控和安全生产两不误。

中国电建集团阜康抽水蓄能电站EPC总承包项目部副总经理罗灿雄告诉笔者:“为支持电站建设加快推进,阜康市委、市政府协调解决项目现场各类生产生活物资,全力以赴保证项目建设。目前,电站现场保持疫情防控‘双零’的良好态势,工程建设正有序推进。”

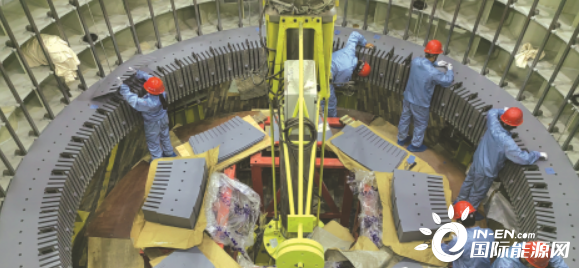

国网新源阜康抽水蓄能电站施工人员正在进行1号机组定子铁芯叠片工作。 王帆 摄

国网新源阜康抽水蓄能有限公司计划工程部主任崔博涛介绍:“目前项目正处于土建施工和机电安装的双高峰期,阜康抽水蓄能电站对两个标段交叉作业区域实行专人管理协调,合理安排作业工序,提高施工的质效。主要围绕地下厂房主线建设,正在进行1号机组定子铁芯叠片工作,为年底首台机组定子吊装奠定基础,按计划持续推进2号-4号机组混凝土浇筑和机电安装;加快上水库、下水库大坝混凝土面板浇筑和上水库库底沥青混凝土摊铺,力争年底下水库具备蓄水条件;输水系统正在进行压力钢管安装回填和混凝土衬砌施工,各作业面按照计划推进,井然有序。”

国网新源阜康抽水蓄能有限公司总经理付百令说:“当前,我们要牢牢抓住今年最后的施工黄金期,在保证安全质量的前提下,科学组织施工,加强精准管控,按照计划推进项目建设,打造优质工程,迎接党的二十大胜利召开。”
